Строительство ведётся в Северном море, примерно в 50 км к северу от острова Йюст. Проект реализуется в партнерстве с Norges Bank Investment Management, который владеет 49% акций. Контроль остаётся за RWE, которая отвечает за весь жизненный цикл объекта — от строительства до будущей эксплуатации.

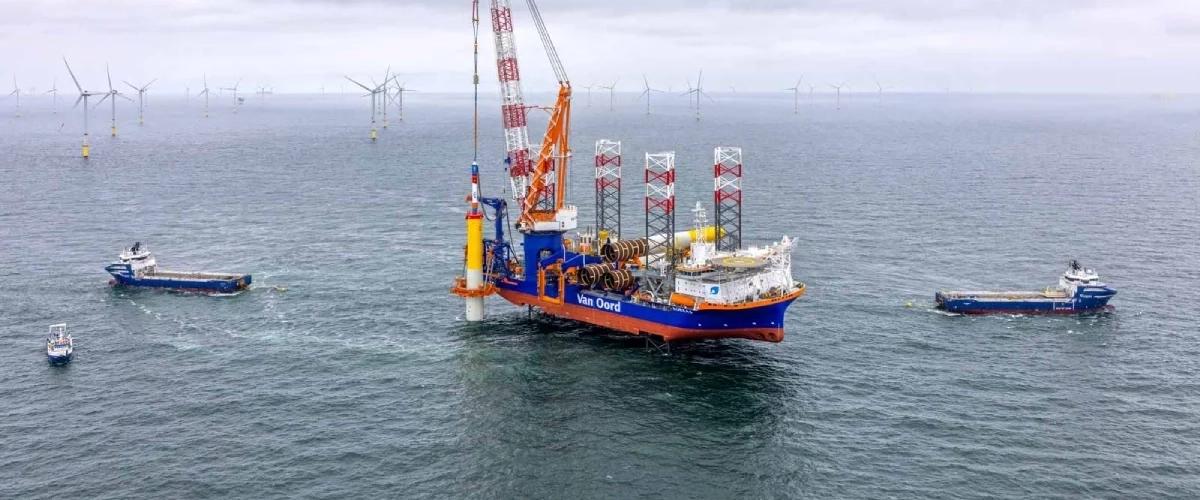

Первый фундамент установлен с помощью новейшего морского монтажного судна Boreas, способного транспортировать до четырёх опор за один рейс. Каждая моносвая — это гигантская металлическая конструкция длиной 85 м и весом около 1500 тонн. Они доставлялись с терминала в нидерландском Эмсхавене.
В проекте используется удлиненная конструкция фундамента без переходного элемента, что упрощает установку и уменьшает потребление стали. Такой подход повышает устойчивость и снижает углеродный след ветропарка. Второстепенные стальные элементы, такие как причалы для лодок, планируется установить непосредственно в море.
Nordseecluster будет построен в два этапа. Первая фаза, Nordseecluster A, предусматривает установку 44 турбин общей мощностью 660 МВт. Коммерческое начало эксплуатации запланировано на 2027 год. Вторая фаза, Nordseecluster B, добавит ещё 60 турбин и 900 МВт, с запуском в 2029 году.
Проект Nordseecluster пополняет портфель RWE, которая уже реализует несколько масштабных ветроэнергетических инициатив по всей Европе, включая Sofia в Великобритании (1,4 ГВт), Thor в Дании (1,1 ГВт) и OranjeWind в Нидерландах (795 МВт).
